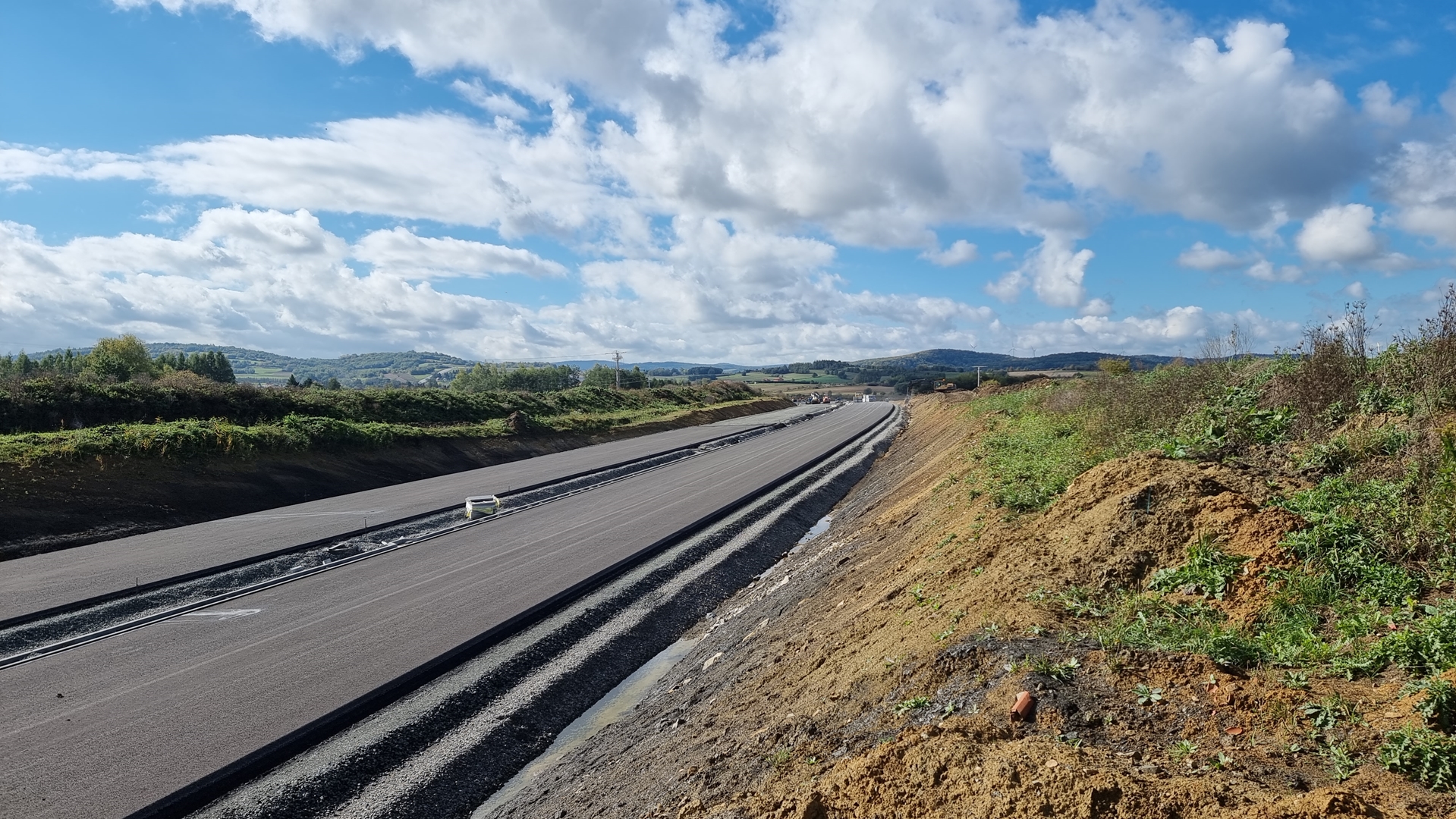

- 1 km 69+200 ułożone warstwy asfaltowe (zgodnie z km)

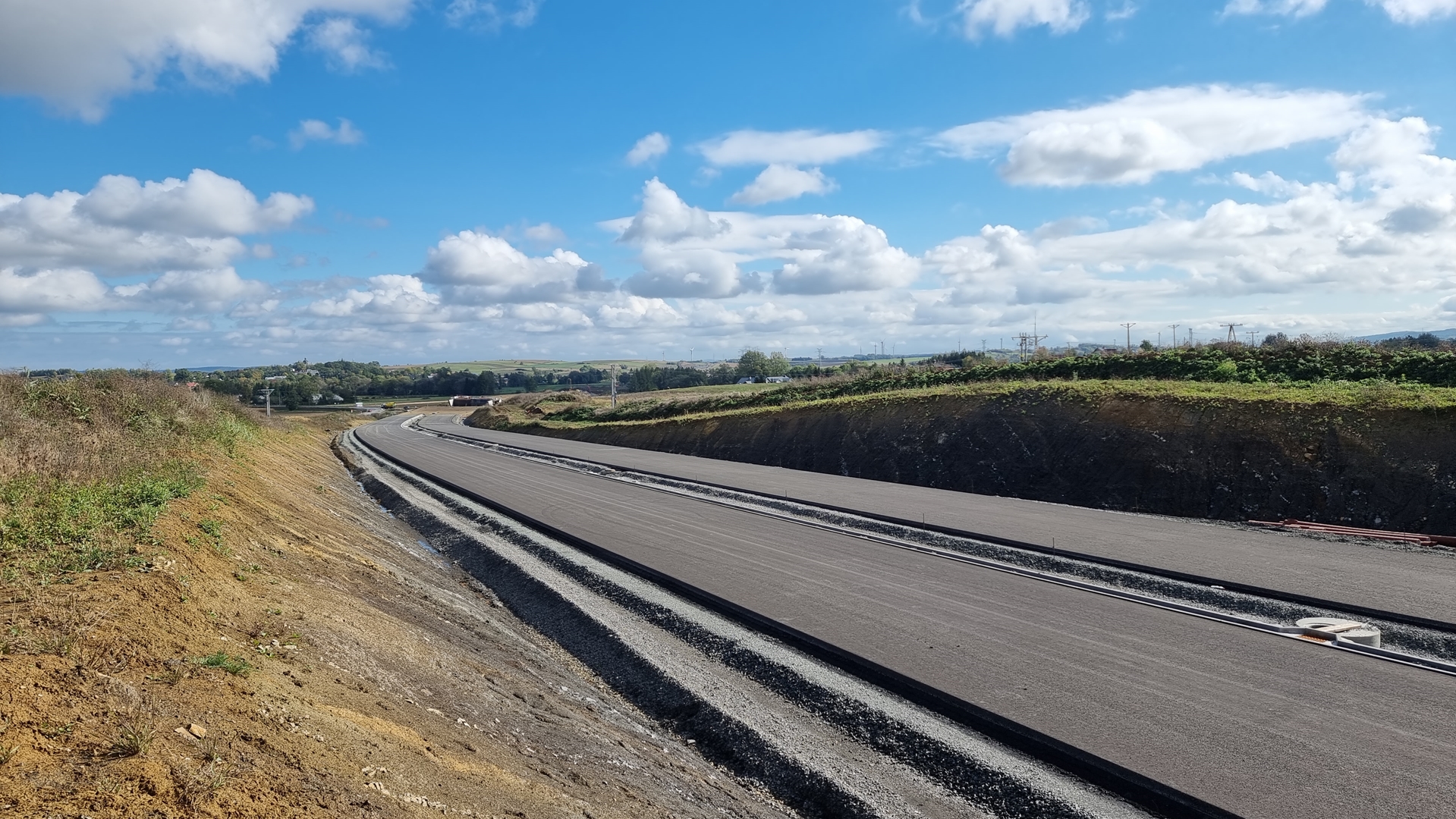

- 2 km 69+200 ułożone warstwy asfaltowe (przeciwnie do km)

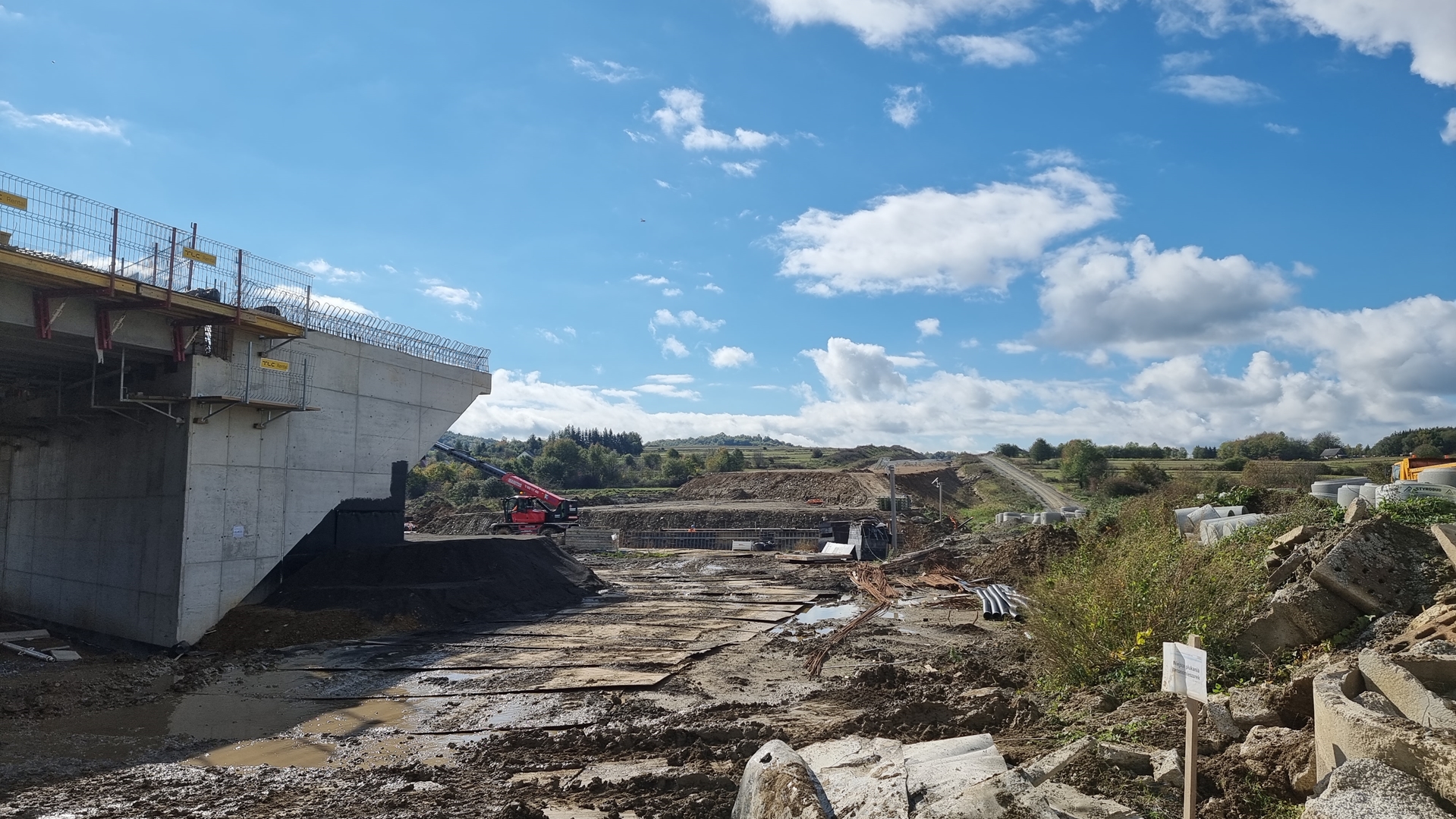

- 3 km 70+800 obiekt WS2.2, roboty ziemne

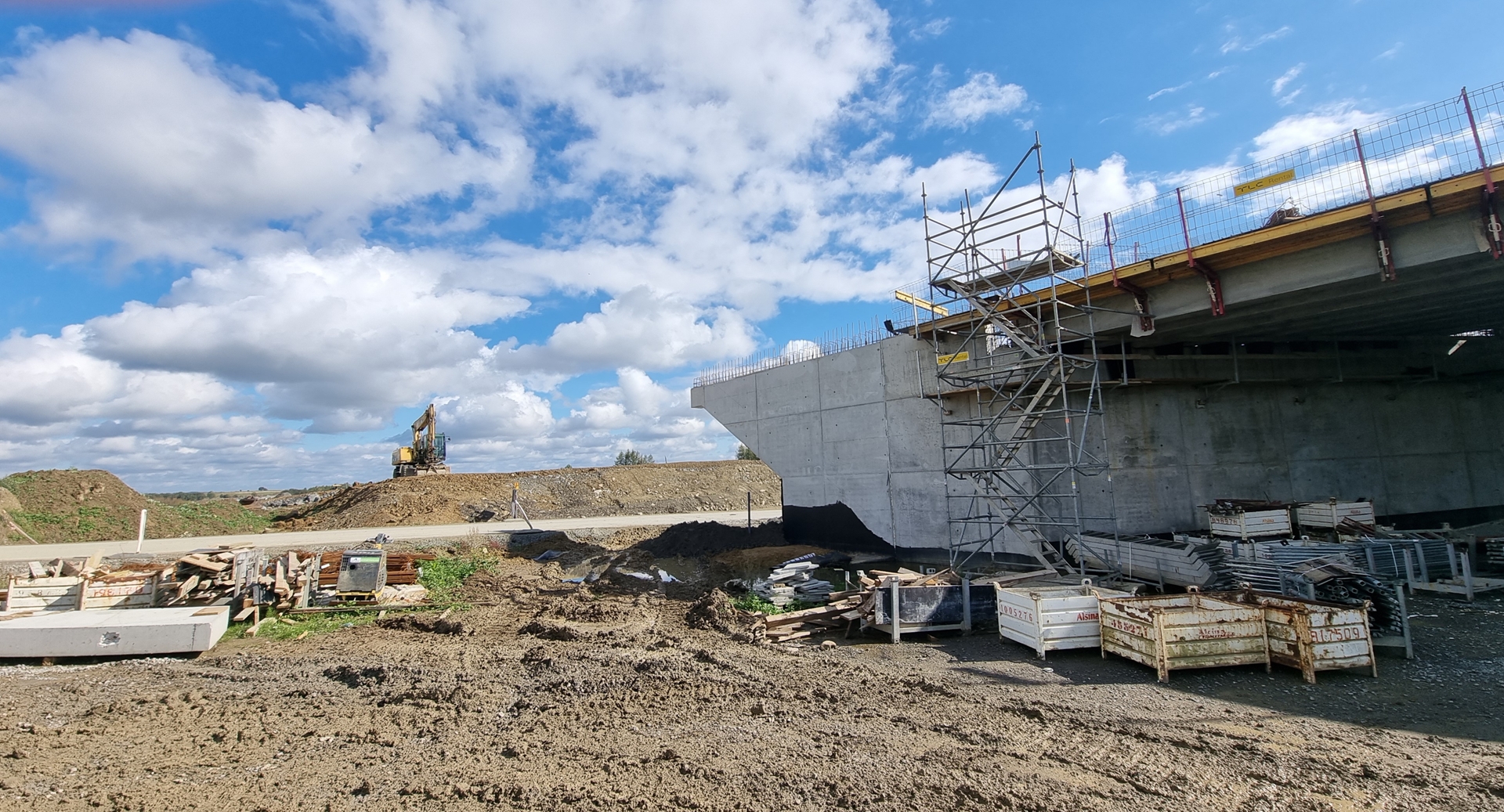

- 4 km 70+800 obiekt WS2.2, roboty ziemne

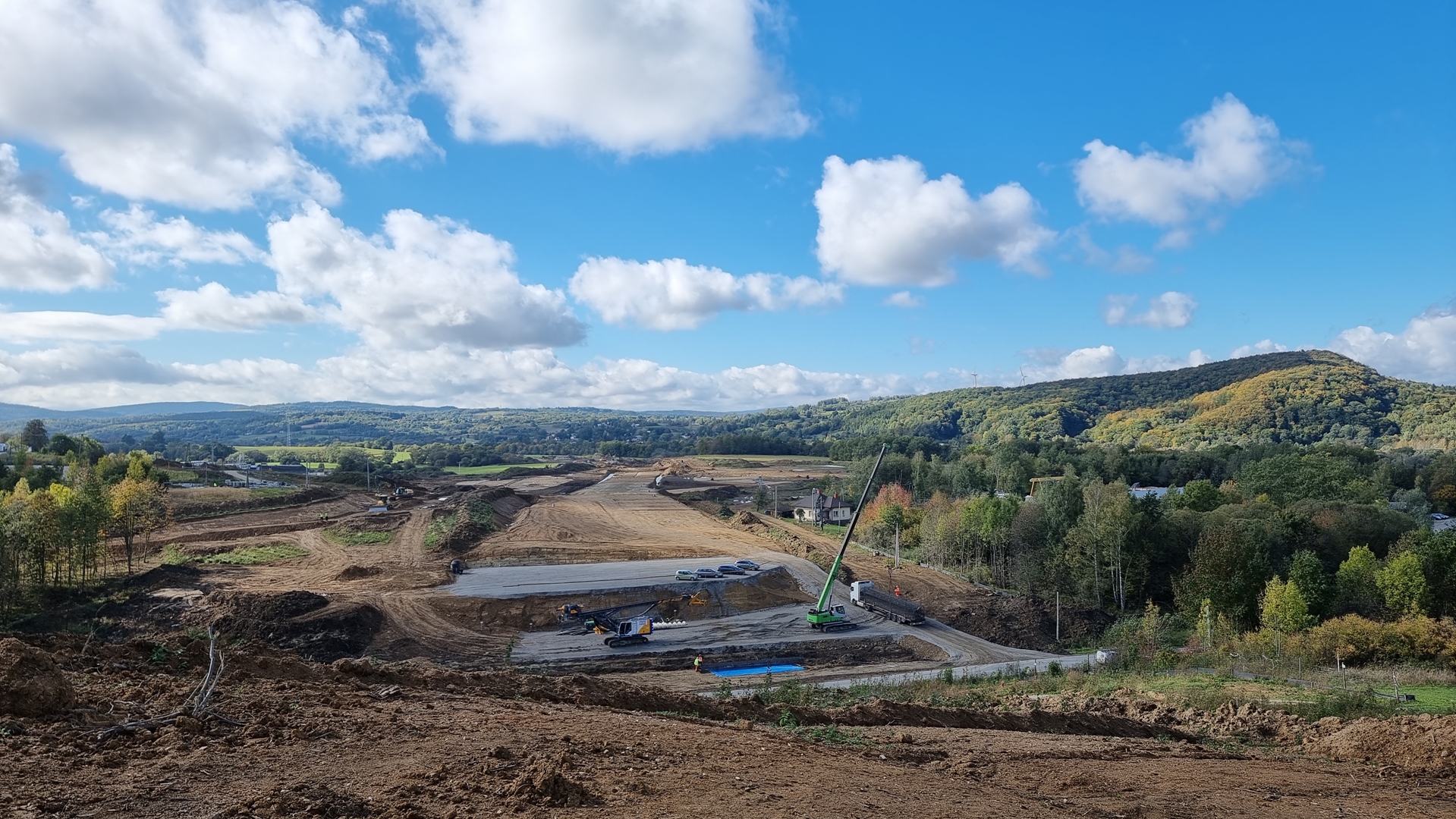

- 5 km 72+350 przygotowanie platform pod palownicę

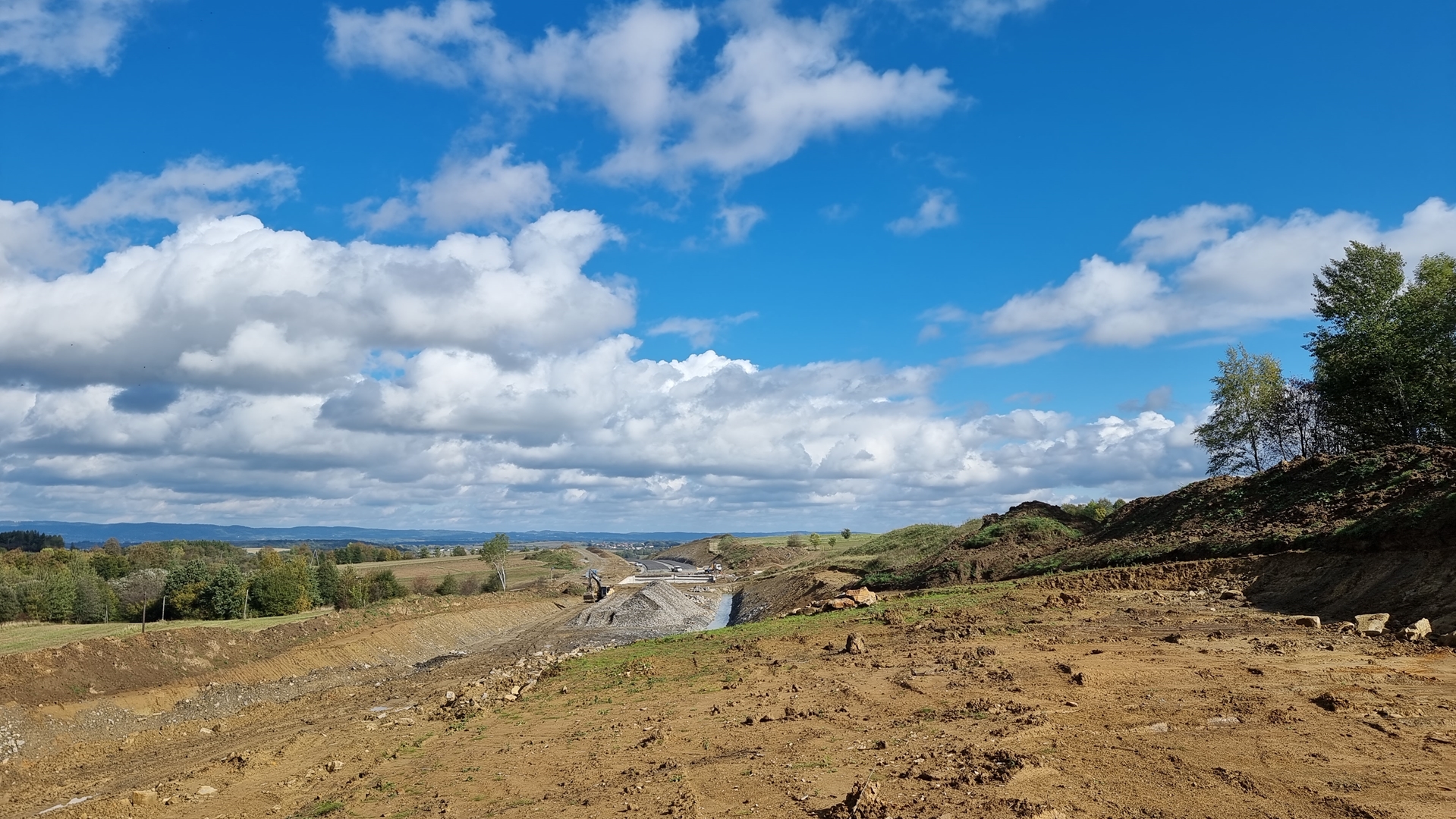

- 6 km 72+350 roboty ziemne (przeciwnie do km)

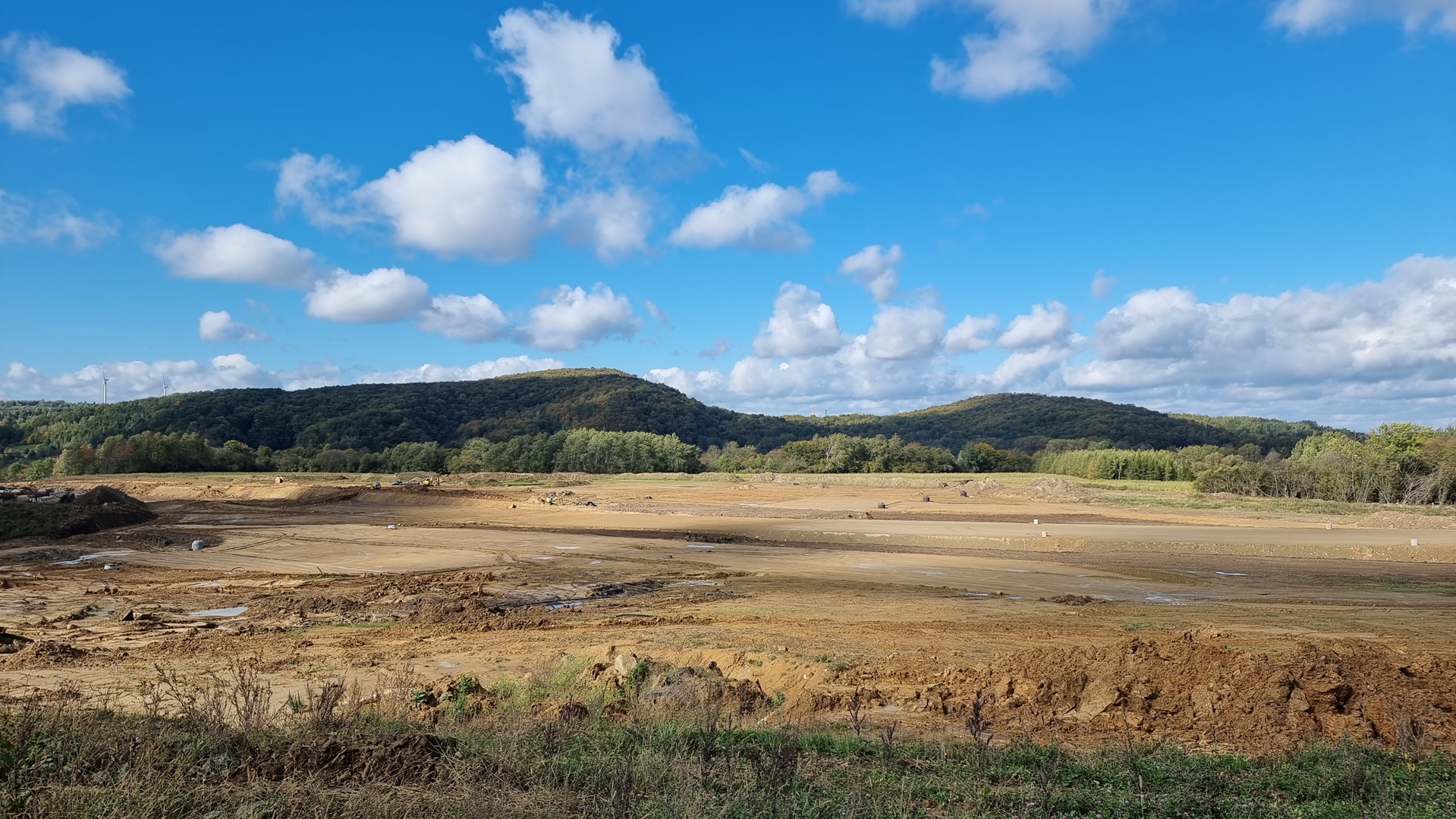

- 7 km 72+800 roboty ziemne – docelowy MOP Równe

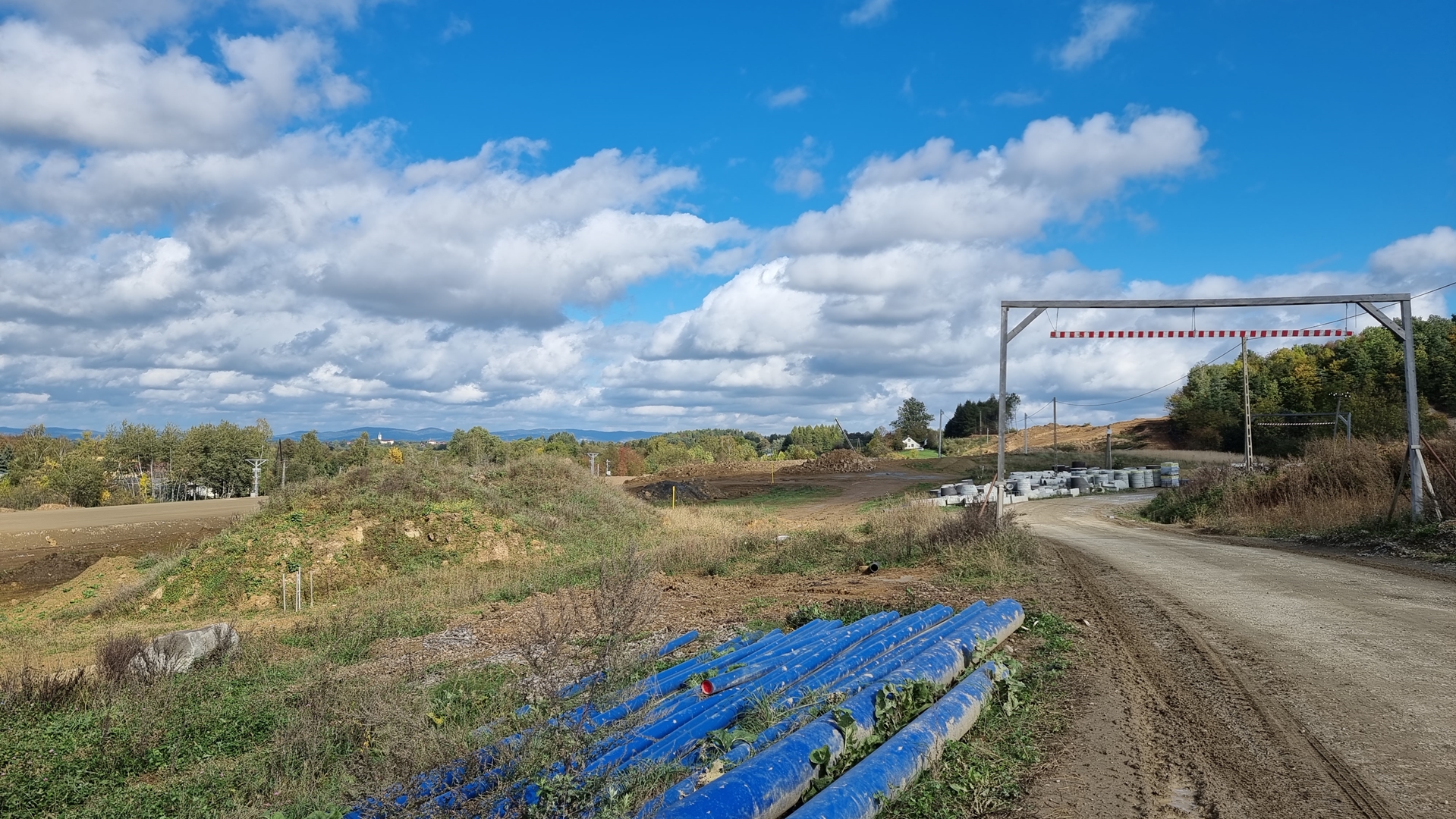

- 8 km 72+800 plac budowy

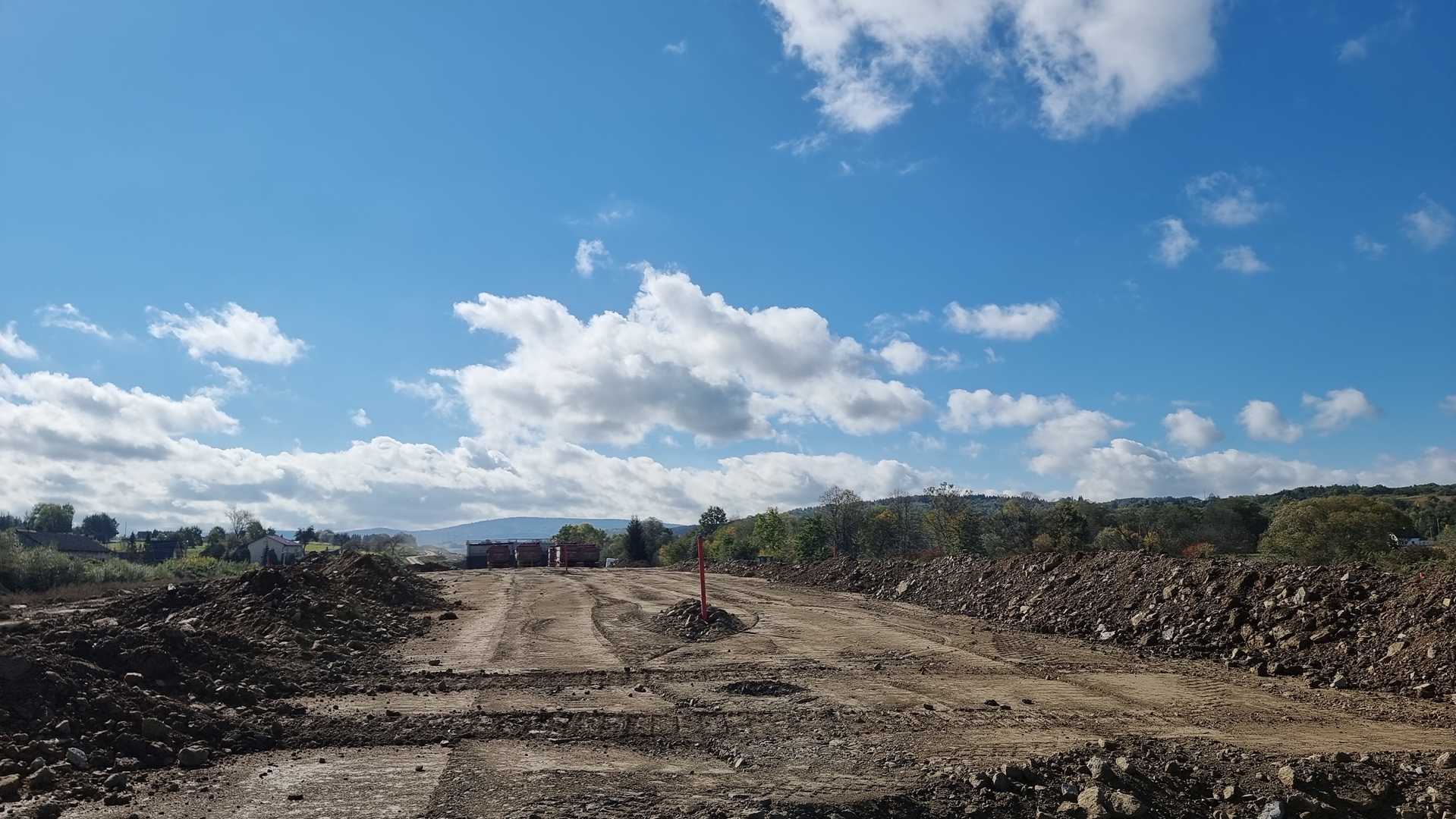

- 9 km 74+170 roboty ziemne (zgodnie z km)

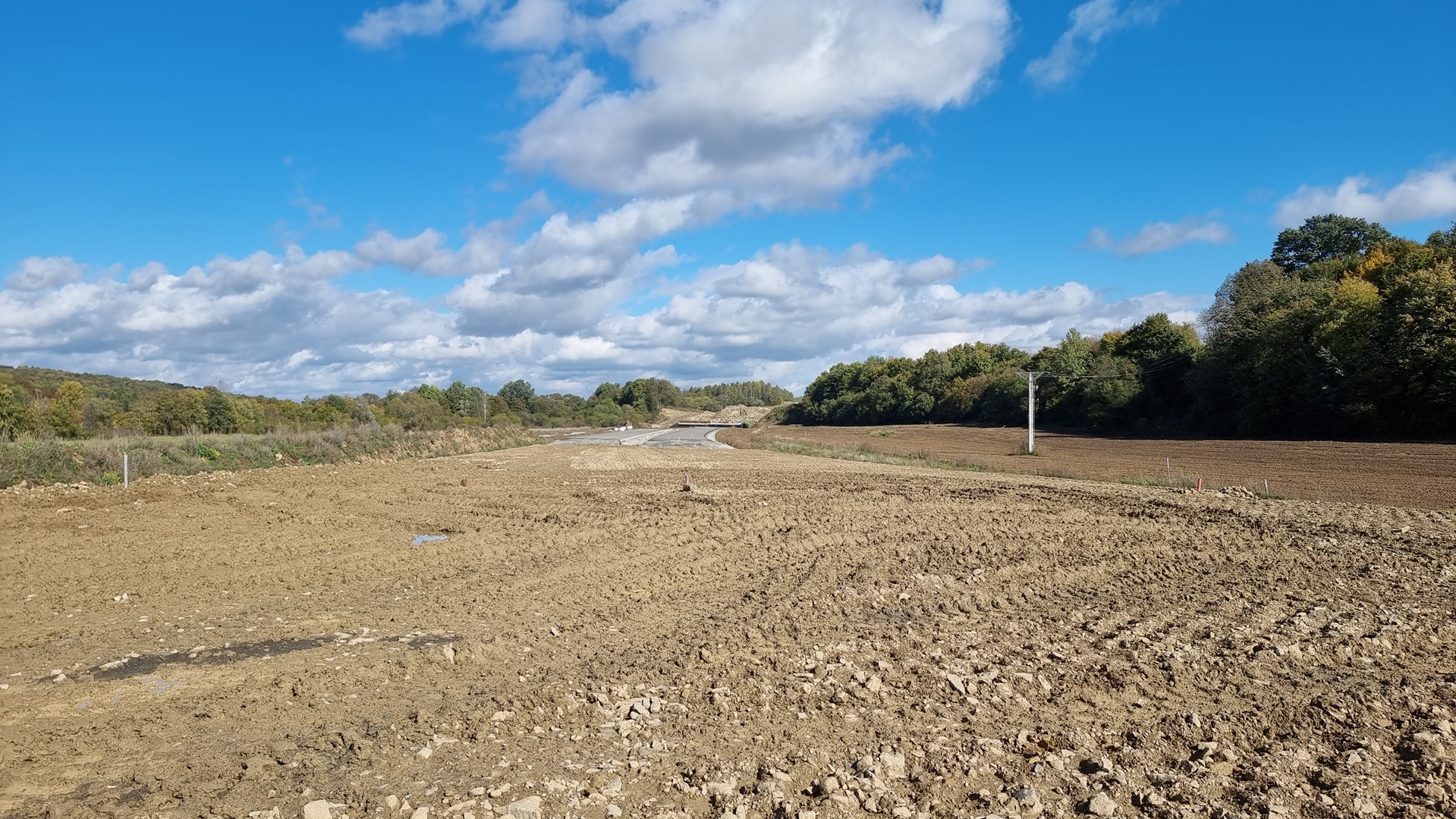

- 10 km 74+170 roboty ziemne (przeciwnie do km)

- 11 km 74+170 obiekt PZDs 2.2 – postęp robót

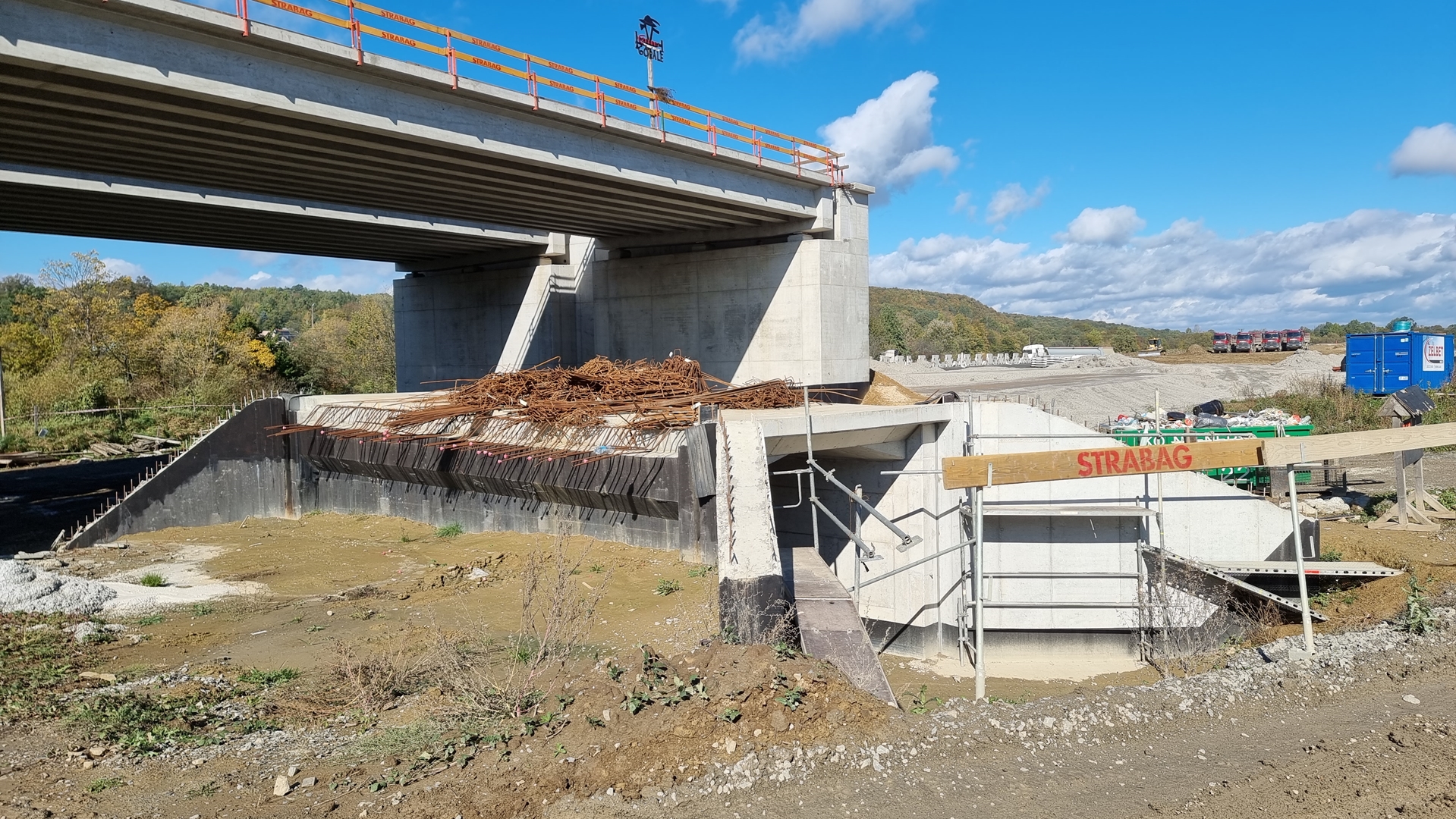

- 12 km 74+500 obiekt MD31 – postęp robót

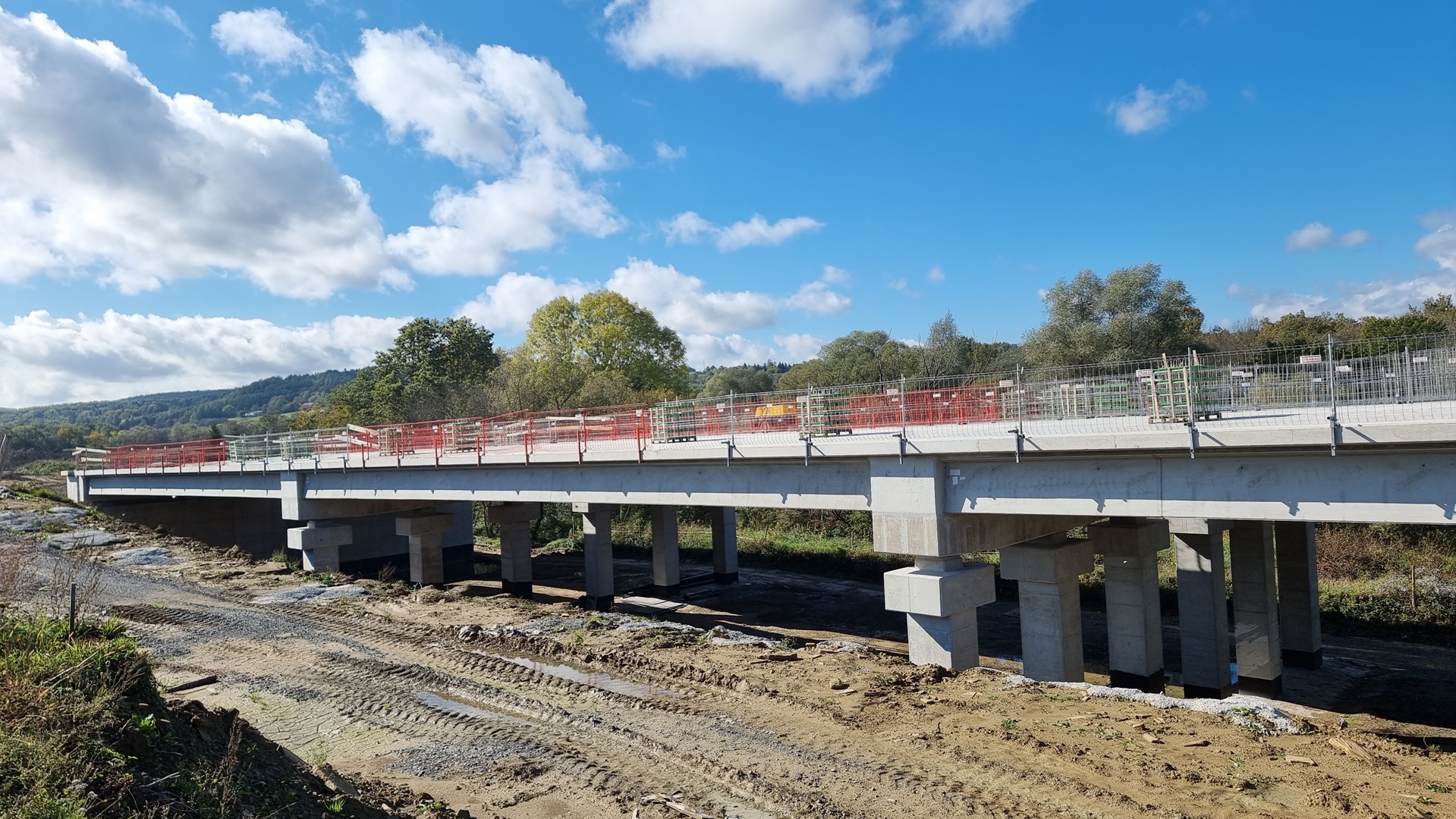

- 13.1 km 74+500 obiekt ES 2.2 – postęp robót

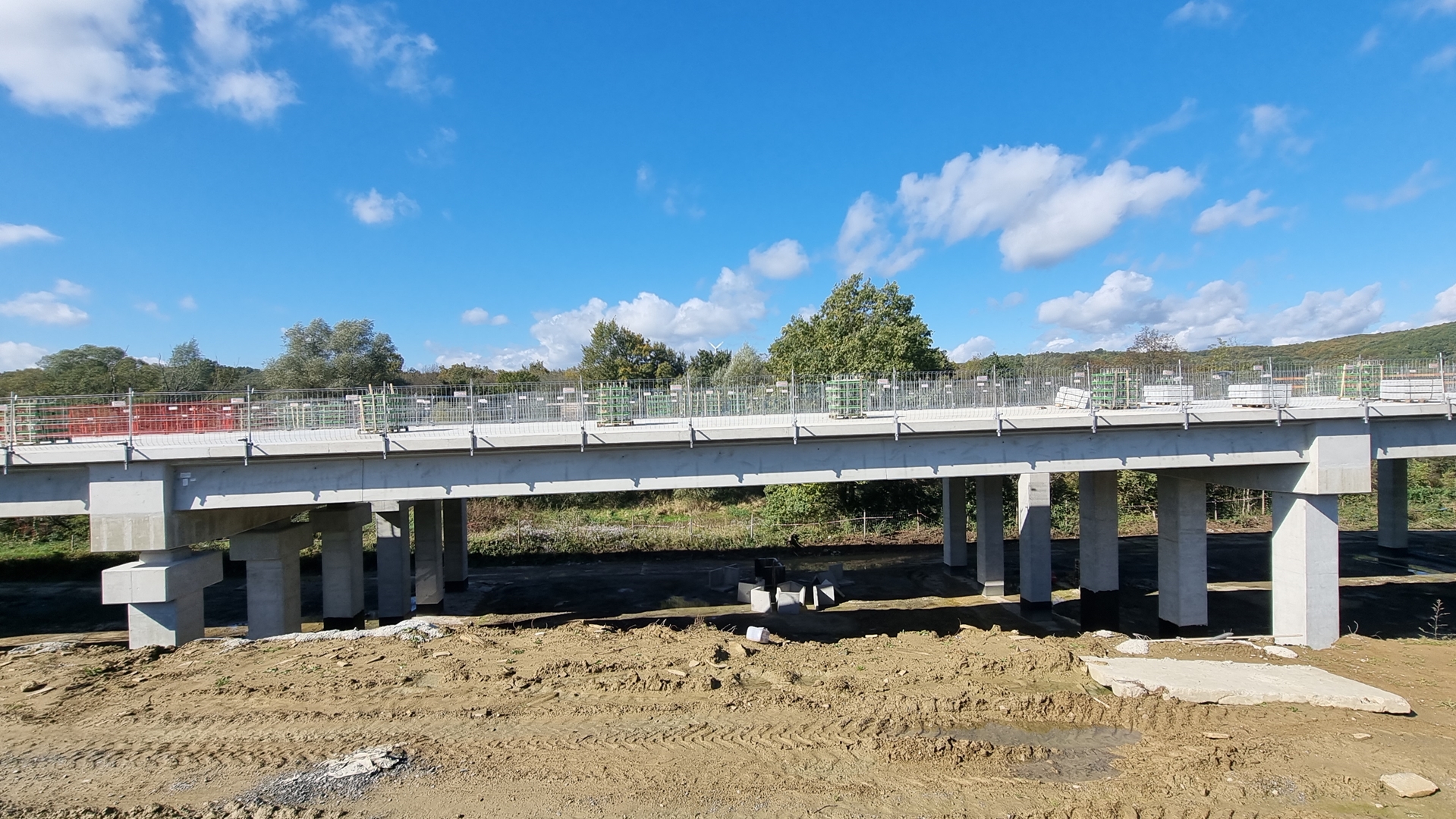

- 13.2 km 74+500 obiekt ES 2.2 – postęp robót

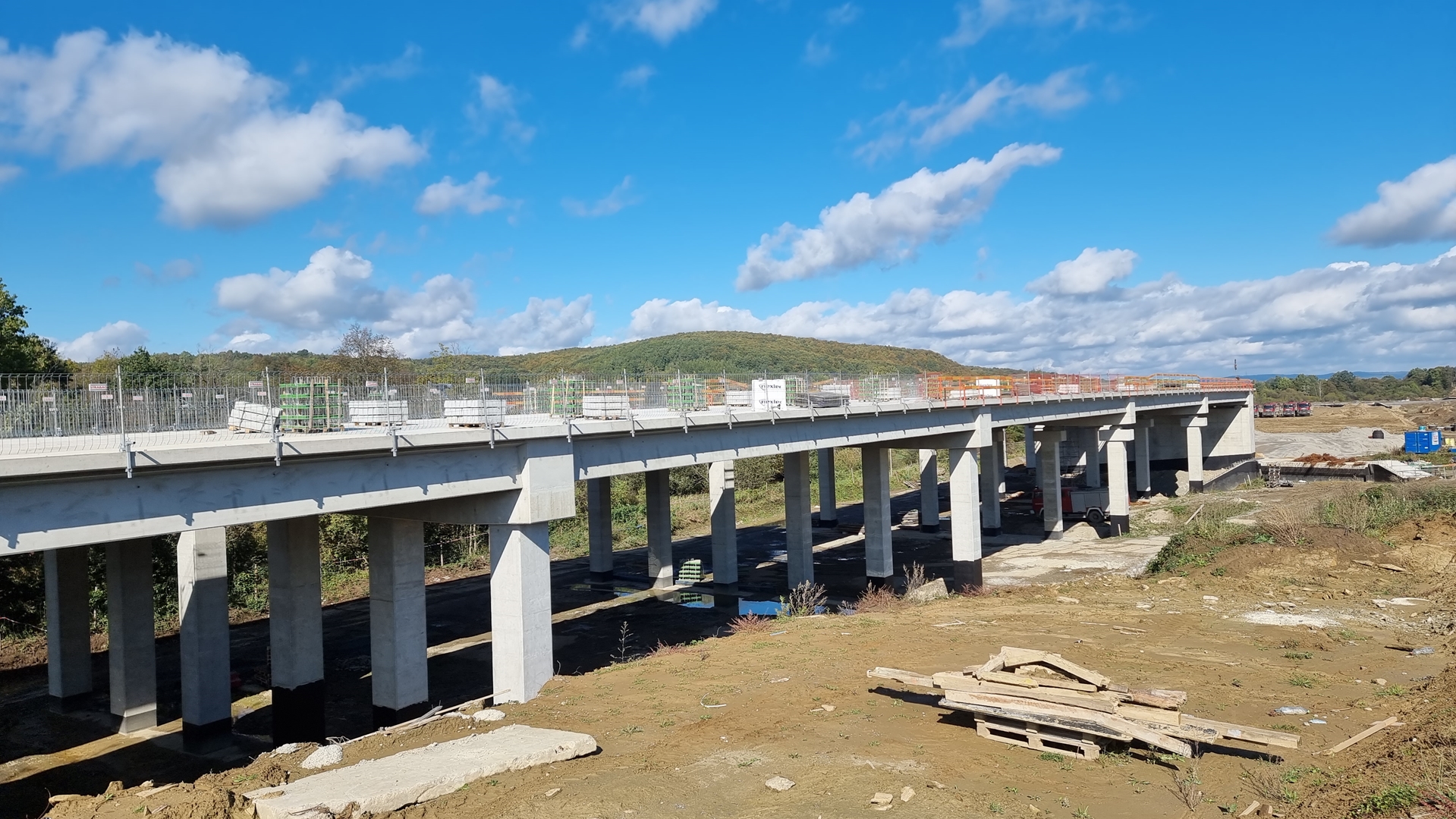

- 13.3 km 74+500 obiekt ES 2.2 – postęp robót

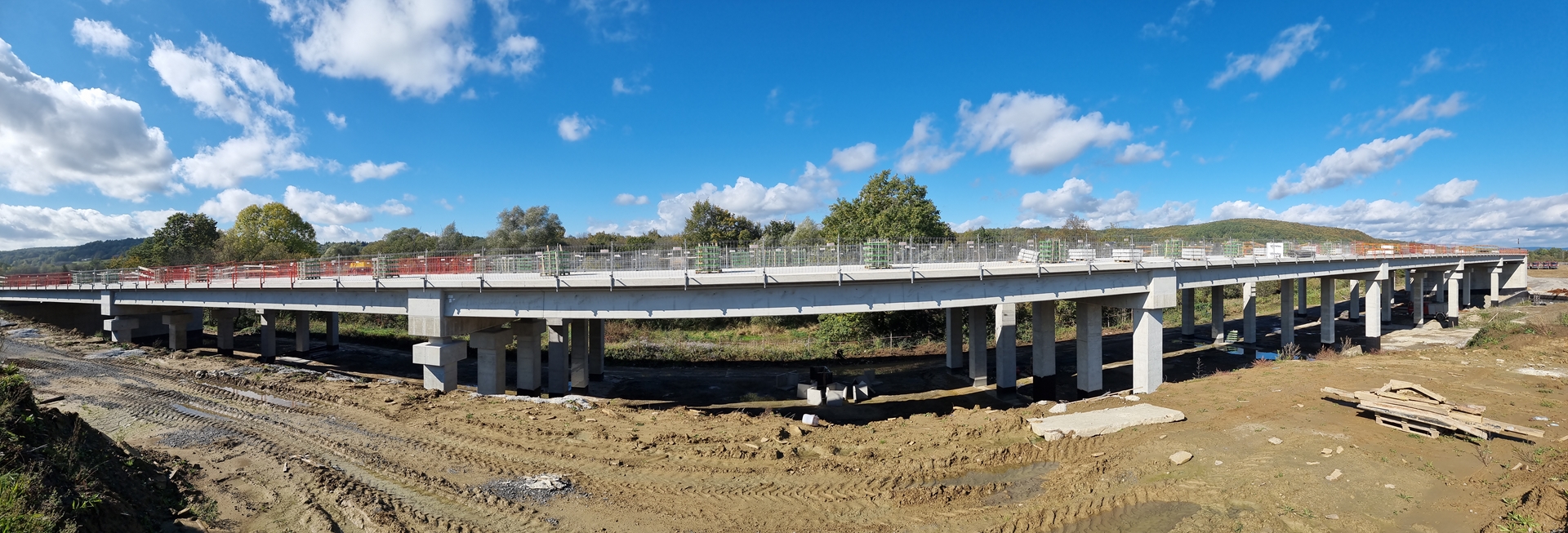

- 13.4 km 74+500 obiekt ES 2.2 – postęp robót

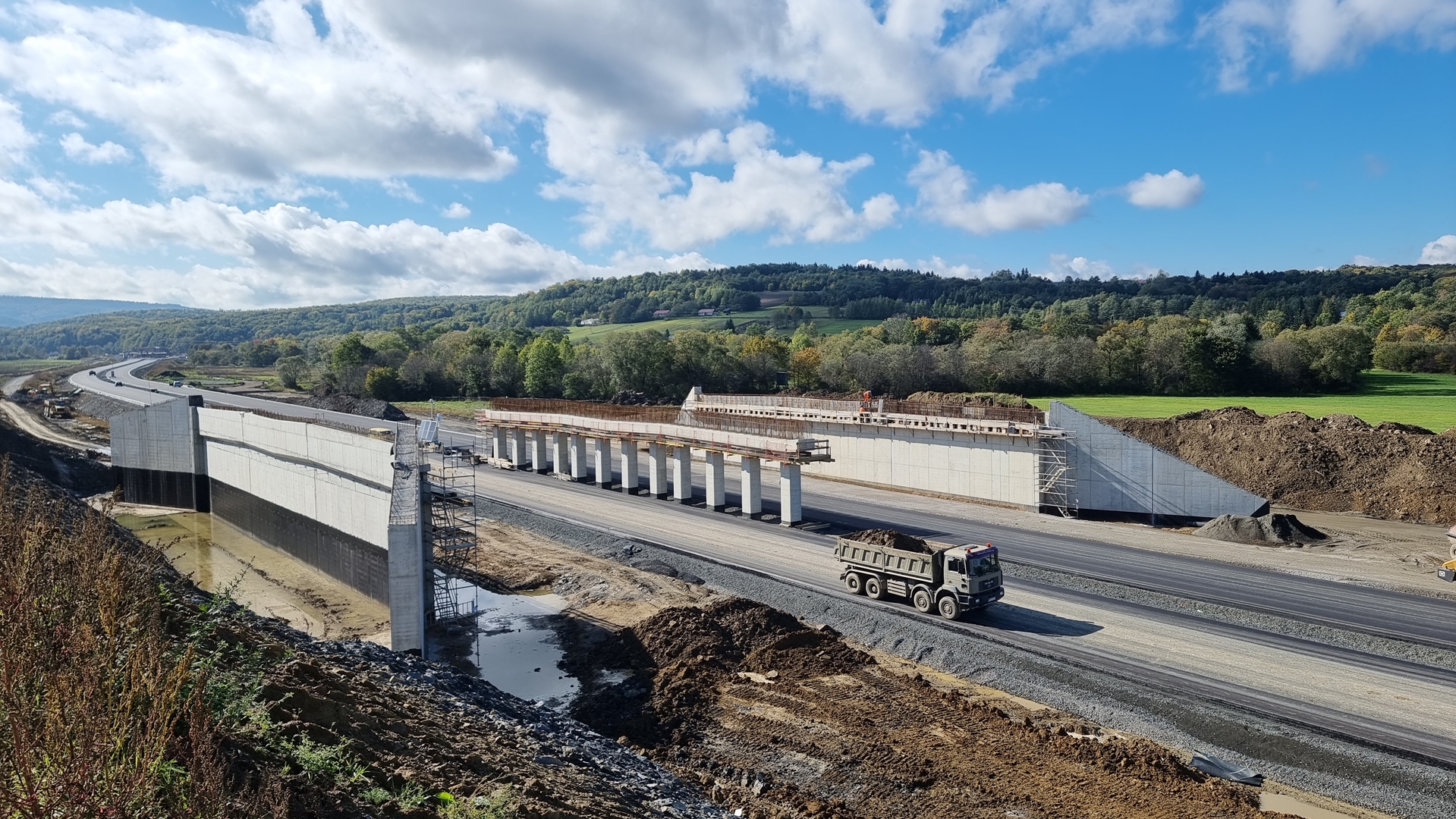

- 14 km 75+000 obiekt PZGd 2.3 – postęp robót

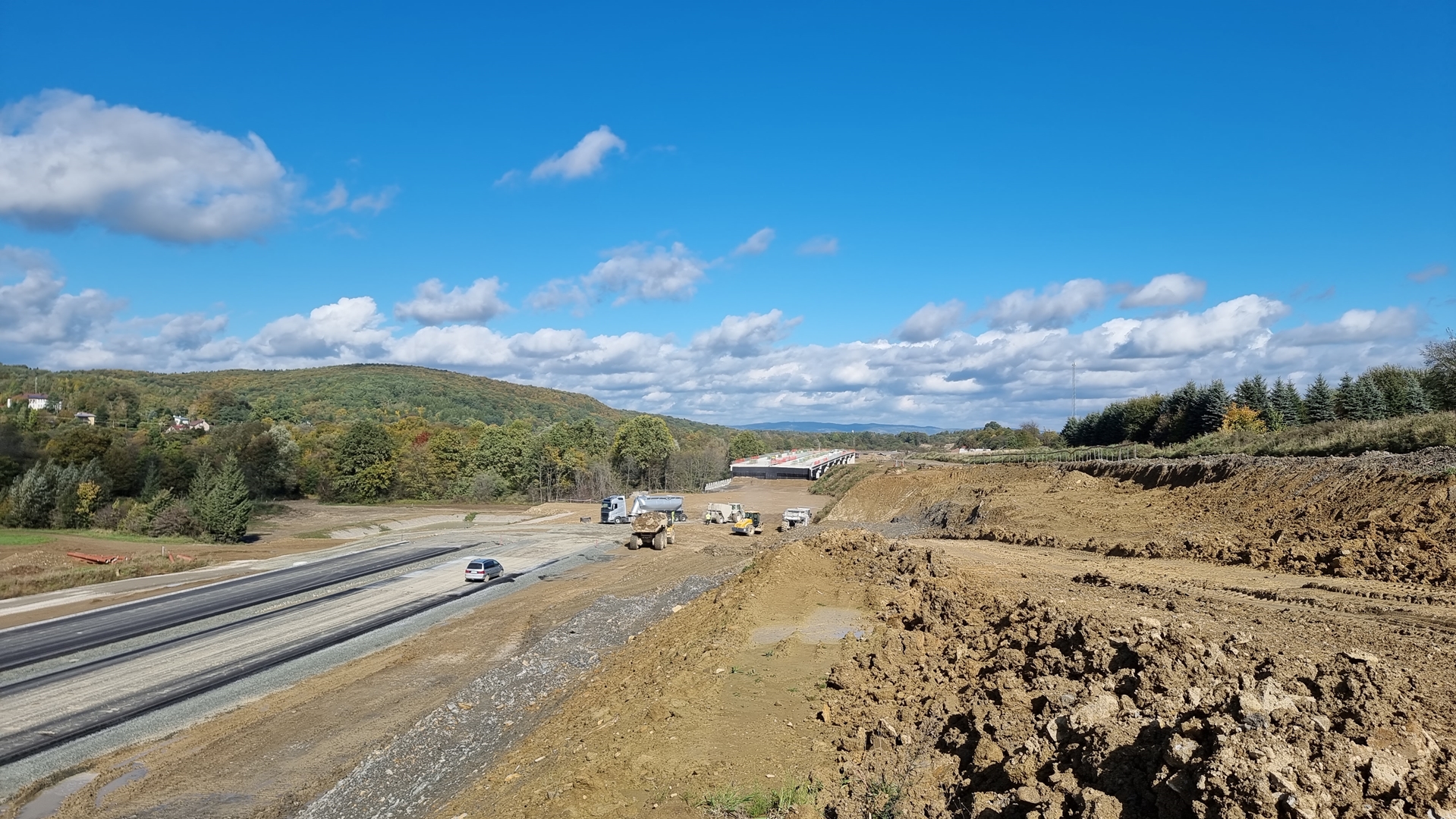

- 15 km 75+000 ułożone warstwy asfaltowe, roboty ziemne (przeciwnie do km)

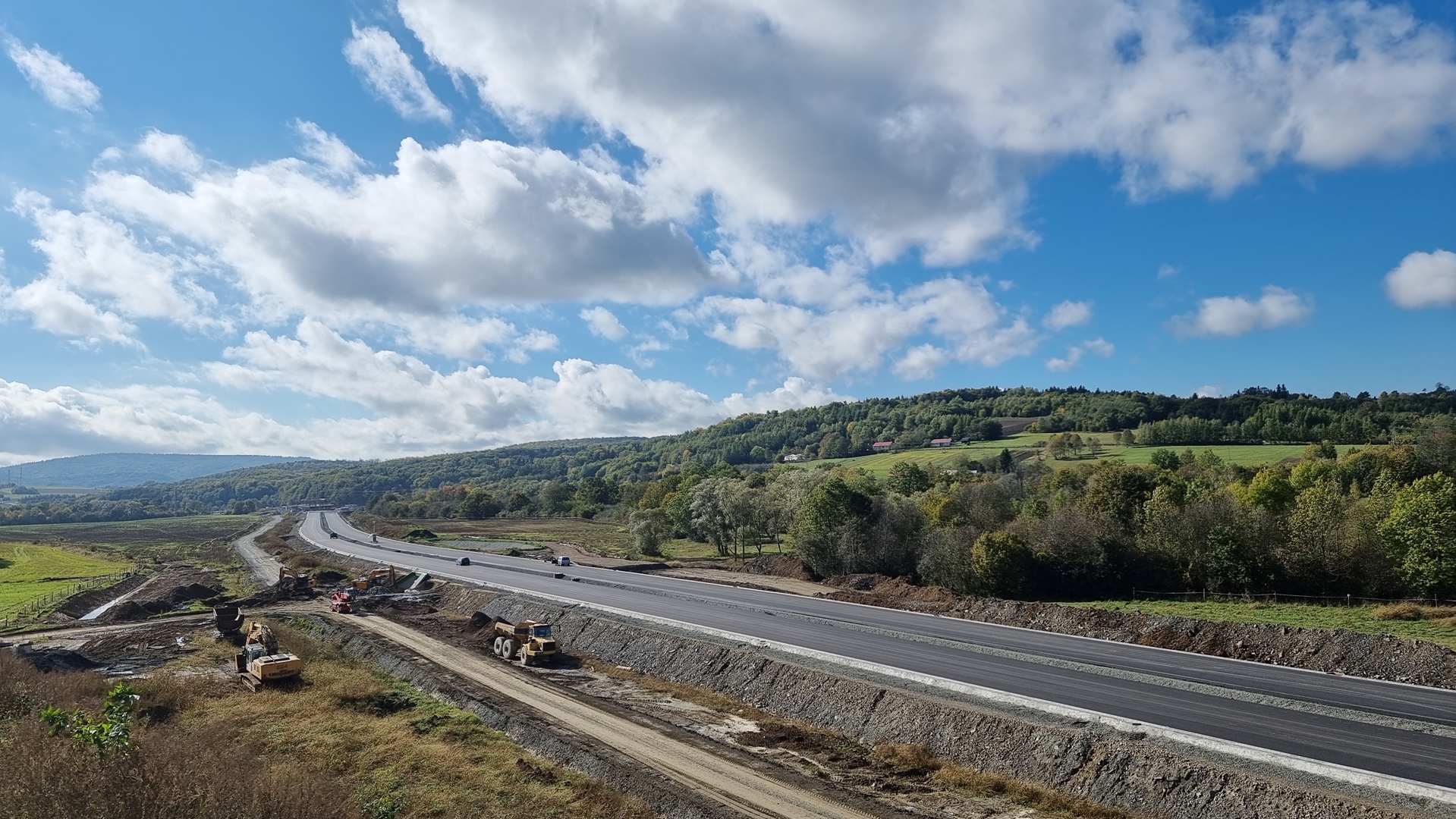

- 16 km 75+200 ułożone warstwy asfaltowe (zgodnie z km)

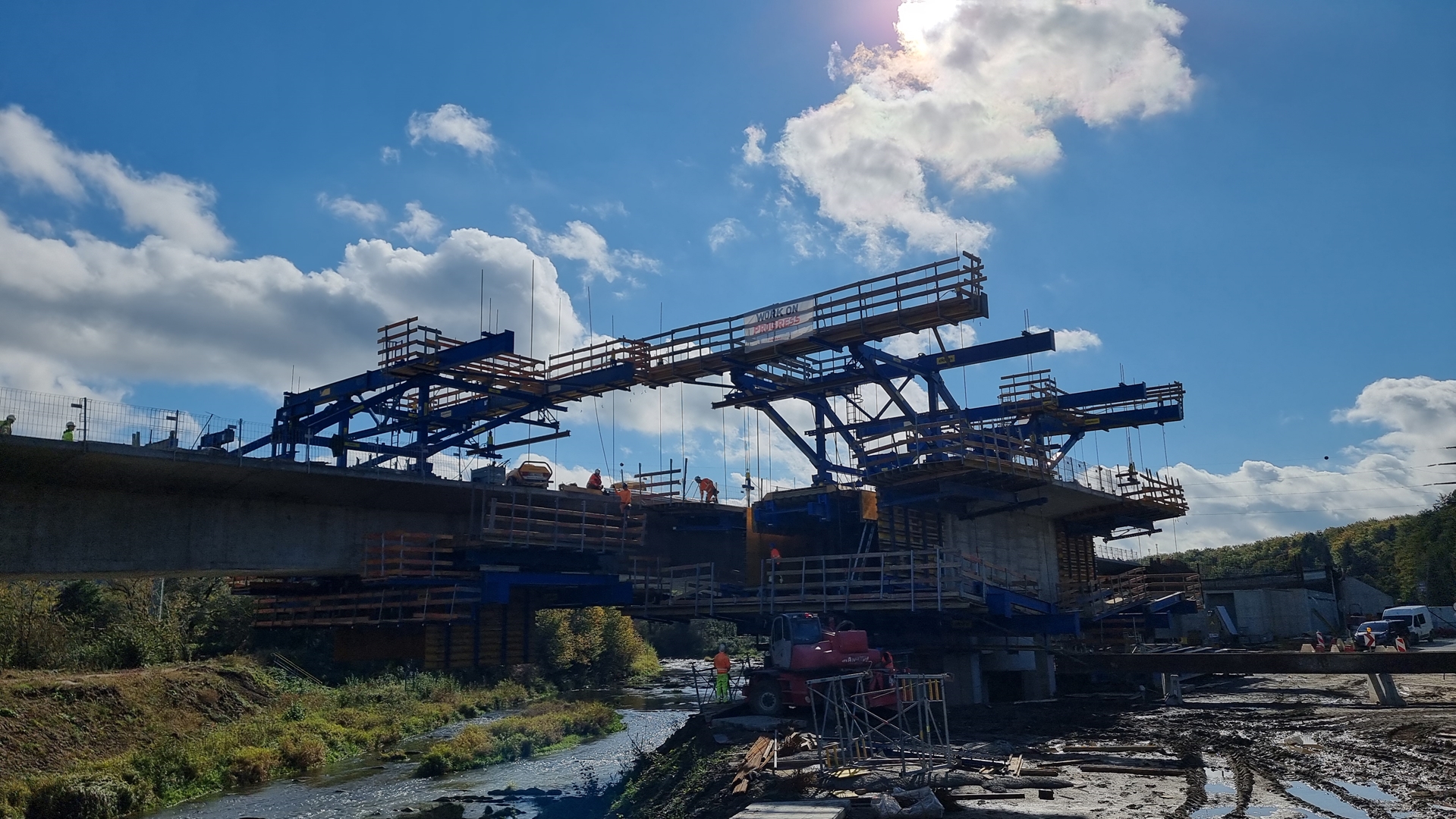

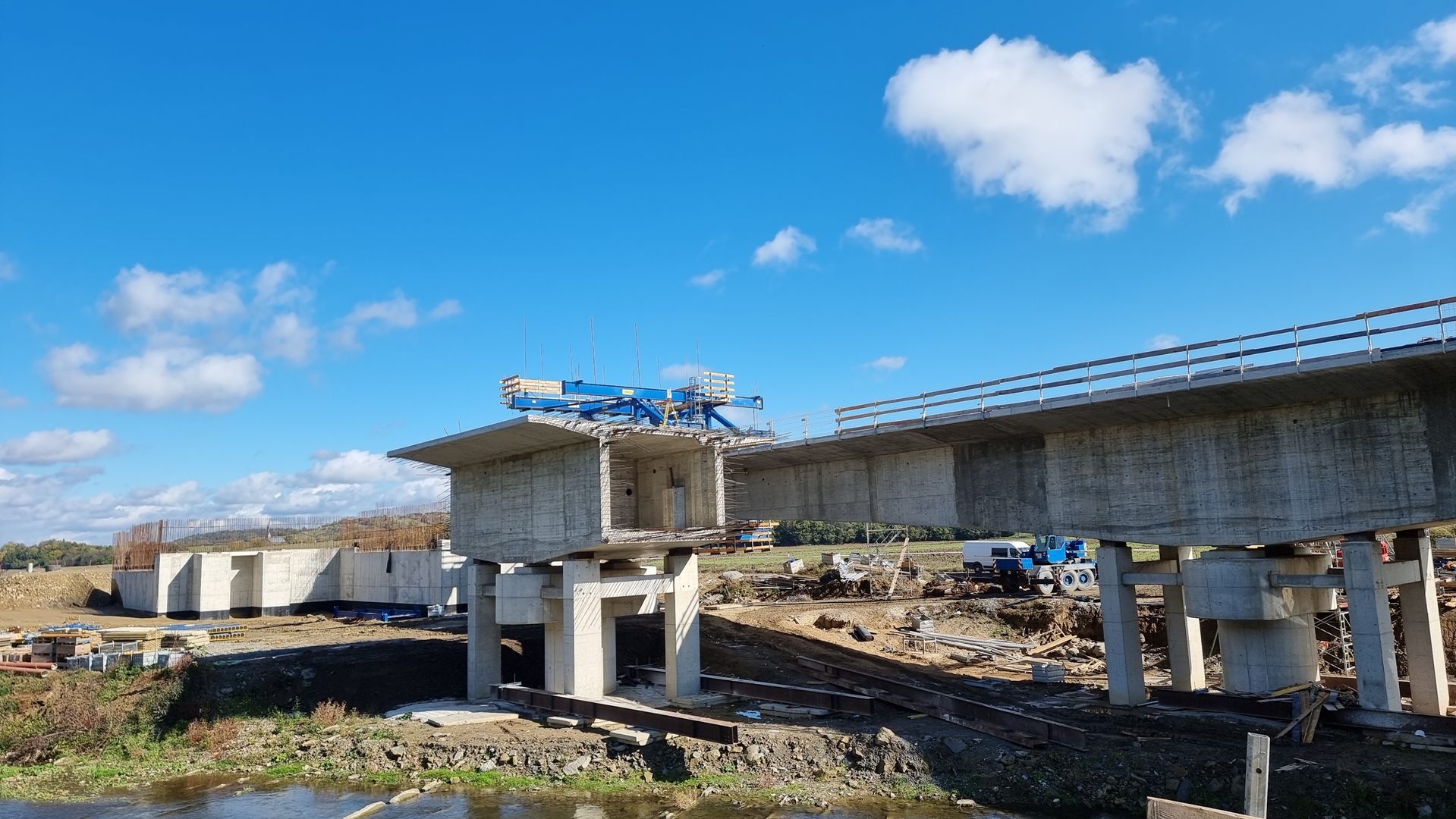

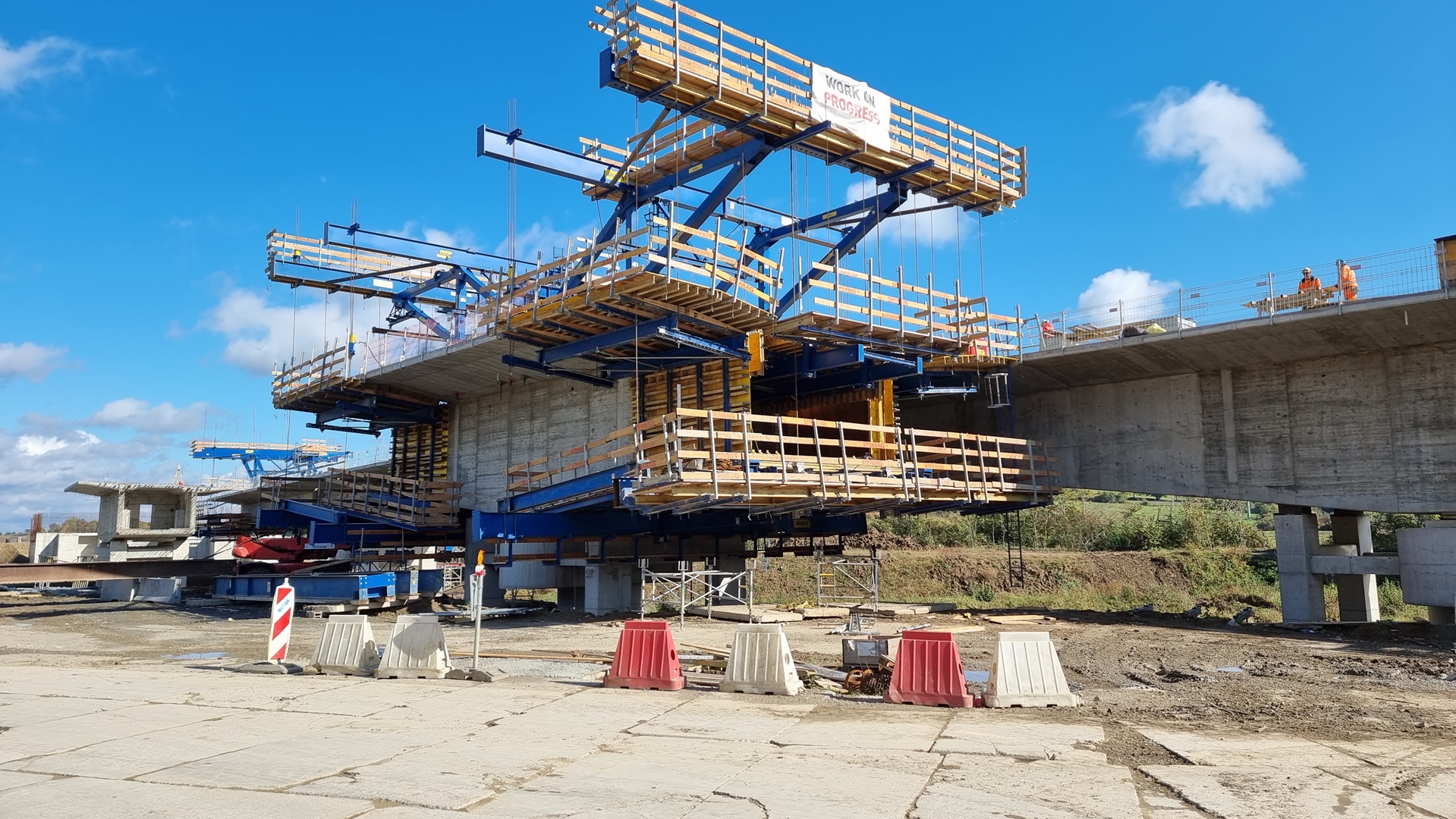

- 17.1 km 76+400 obiekt ES2.3 – zbrojenie i betonowanie semgentów
- 17.2 km 76+400 obiekt ES2.3 – zbrojenie i betonowanie semgentów
- 17.3 km 76+400 obiekt ES2.3 – zbrojenie i betonowanie semgentów

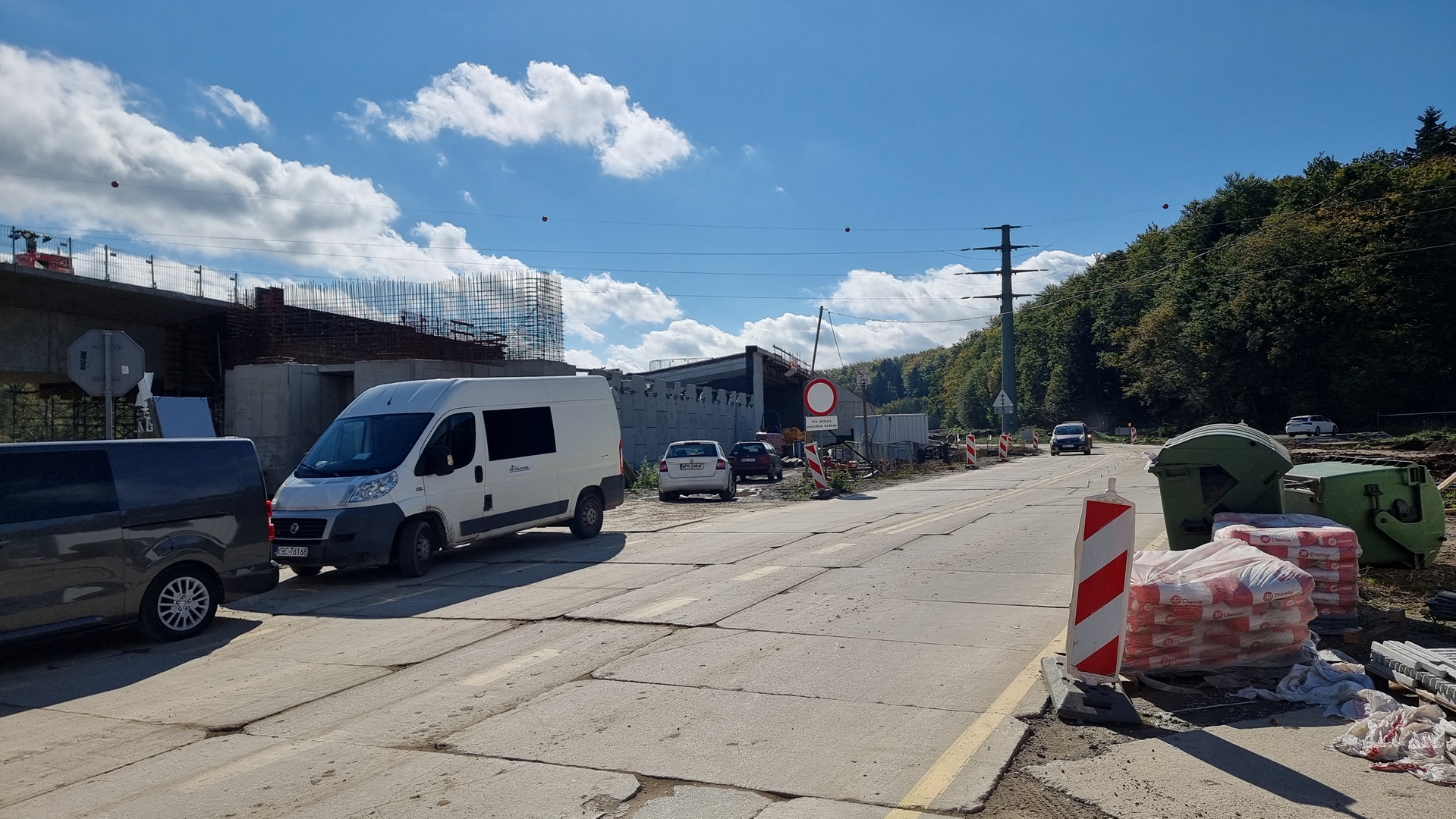

- 18 km 76+400 plac budowy

- 19 km 76+800 obiekt MS 2.9 – zamontowane deski gzymsowe

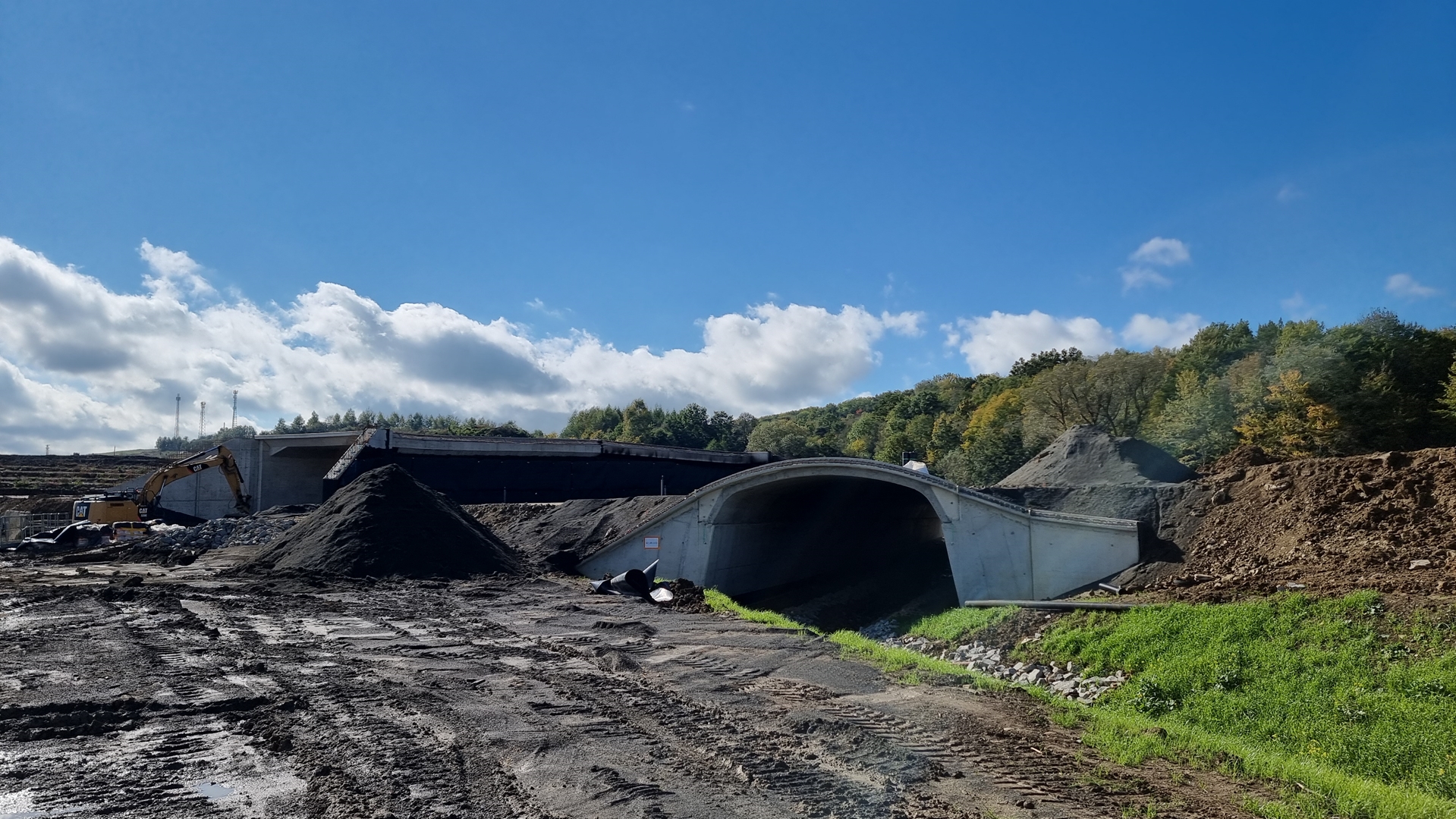

- 20 km 77+330 obiekty MS 2.10, WS 2.3

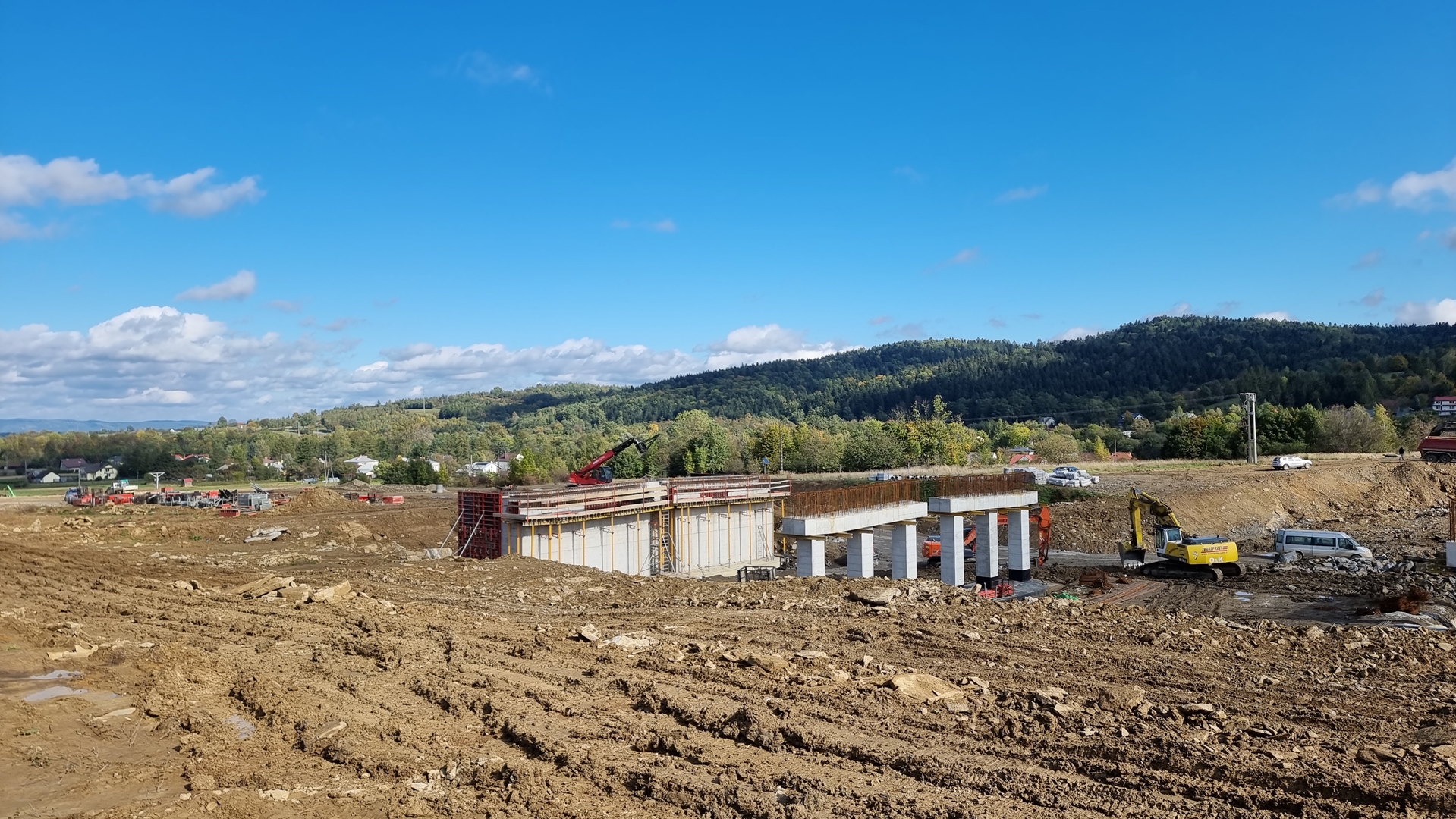

- 21.1 km 77+600 roboty ziemne – docelowy węzeł Dukla
- 21.2 km 77+600 roboty ziemne, obiekt WS 2.4 – docelowy węzeł Dukla

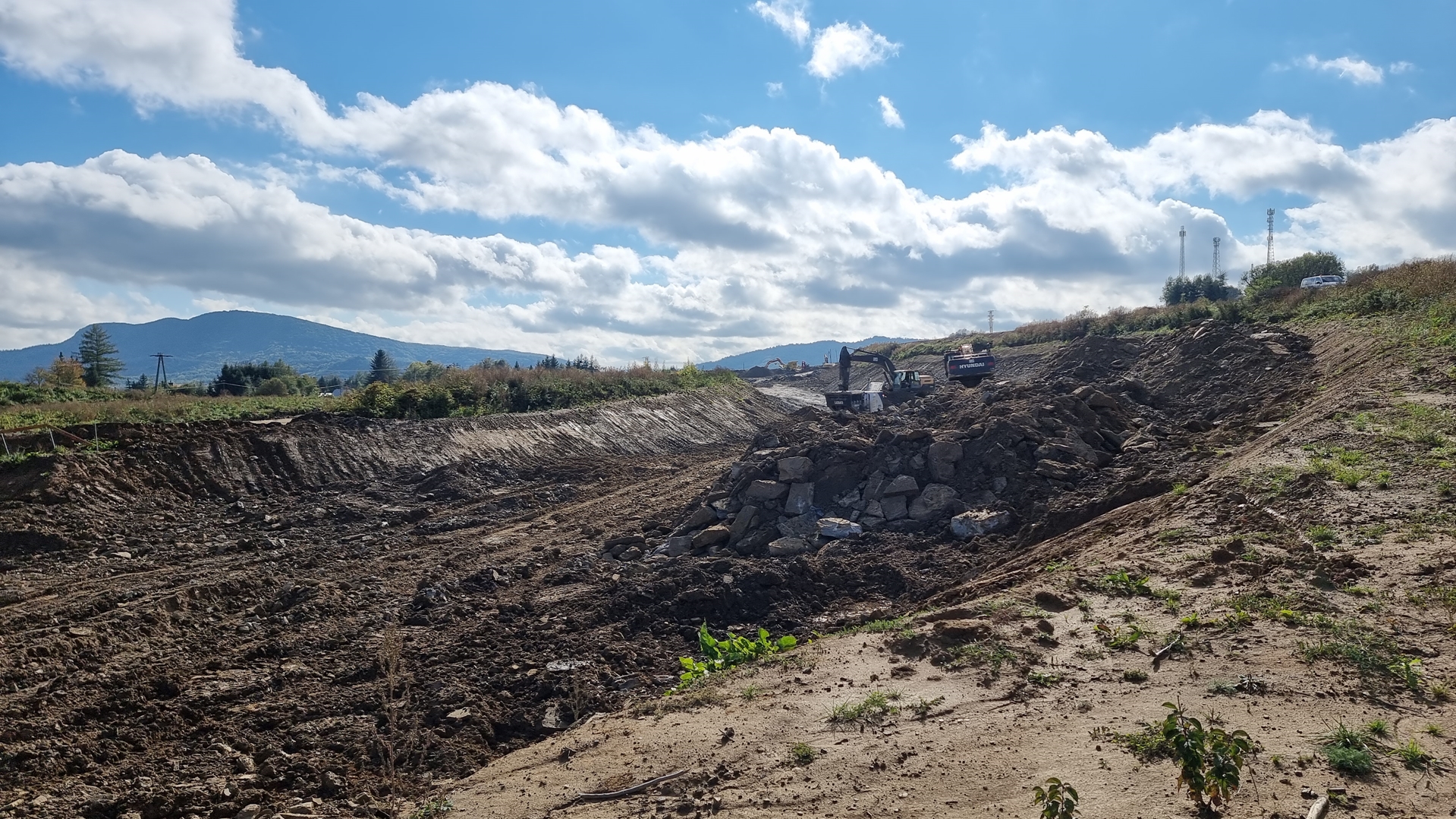

- 21.3 km 77+600 roboty ziemne – docelowy węzeł Dukla
- 21.4 km 77+600 docelowy węzeł Dukla
